唐海加快推进园区电力基础设施建设(图)

发布:2009/3/18 13:49:47  来源:转载  浏览次  编辑:不详

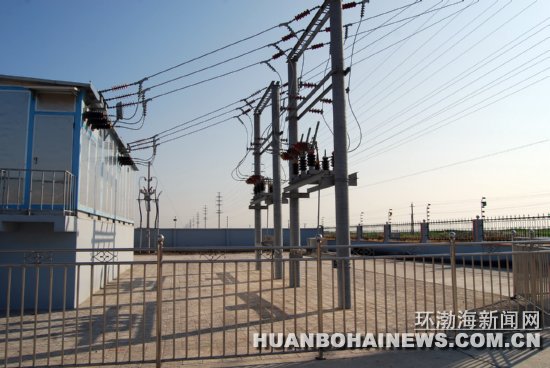

       220KV变电站开工建设,110KV变电站完成场地填方,35KV变电站具备供电条件,500KV变电站正在筹划之中……这一切都是唐海县为曹妃甸新区临港产业园区配套实施的电力工程,高起点、大容量的电力建设,成为园区吸引投资的一大“法宝”。

  在园区建设中,这县领导高度重视电力建设,把加快电力基础设施建设摆在头等重要位置来抓,从唐海跨越发展的战略高度入手,大手笔谋划和推进电力建设,积极争取上级电力部门的支持,加大对唐海特别是对园区的电力供应。经过不懈努力,三农场220KV变电站已经开工建设,正在进行站内基础打桩;西林110KV变电站已经完成场地填方,正在积极协调上级电力部门,推动该变电站5月底前开工建设;同时,完成了十里海35KV变电站扩容改造,安装两台12500千伏安的变压器,使变电站容量增加到25000千伏安,大大提高了供电能力和供电稳定性,目前该变电站已经具备供电条件。在此基础上,这县正在积极谋划建设一座500KV变电站,以适应未来跨越发展的电力需求。此外,这县还坚持急项目建设之所急,加快电力线路架设,做到项目建到哪里,电力就供应到哪里。目前,为文丰项目供电的10KV输电线路正在加紧施工,电线杆埋设已经完成100%,预计在3月20日完成接线,可以确保文丰焊管项目按期投产。

>
